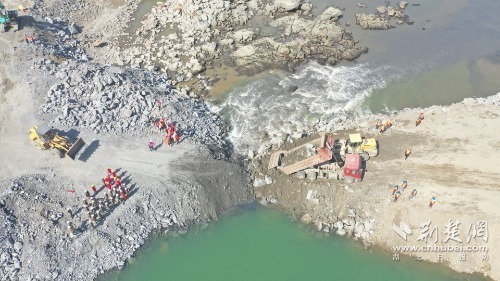

孤山航電樞紐二期圍堰上下游實現截流合龍。通訊員 供圖
荊楚網客戶端—荊楚網消息(記者趙秀琳 通訊員熊闖)4月27日,隨著最后一車土石方被推入龍口,標志著由漢江集團、中交二航局、鄖西縣政府共同投資,中交二航局參建的孤山航電樞紐二期圍堰上下游成功在汛前實現截流合龍。
孤山航電樞紐工程是漢江干流水電開發規劃中的第八級電站,位于十堰市鄖陽區、鄖西縣交界處,是湖北省級重點項目,該項目是漢江五級開發的重要一環,總投資34.86億元,水庫總庫容為2.12億立方米,裝機容量為180兆瓦,建成后年均發電量達5.9億千瓦時。
按照孤山航電樞紐施工總計劃,2020年底前4臺機組將全部發電投產。二期上游全年圍堰于2019年12月15日開始進占。而突如其來的疫情卻讓春節后復工推遲了將近兩個月,將原定工作節奏和進度打亂,加上2020年漢江水情不穩,汛期可能提前,水位隨時可能猛漲,漢江上游防汛度汛,關系到千萬群眾的生命財產安全,破堰、截流因此迫在眉睫。
為確保實現孤山航電樞紐工程二期圍堰截流重大節點目標,二航局項目部攻克技術難題,補足技術短板,針對疫情影響,及時調整二期圍堰施工方案,取消原167米防滲平臺及平臺以上土工膜防滲方式,截流后二期圍堰先行填筑至設計高程,再全部采用高壓旋噴灌漿方式進行圍堰防滲體施工。在長江委和漢江集團公司大力支持下,加強上游水庫聯合調度,加密水情、雨情監測預報,并安排專人聯系上游白河電站,協調控制下泄流量,創造有利截流條件。同時,實行“日清單”管理,倒排工期,明確時間節點,協調指揮調度,及時解決截流過程中出現的困難和問題,推動截流各項工作有序開展。
據悉,本次圍堰成功截流,為左岸船閘干施工創造了條件,也為漢江上游防汛度汛提供了堅實保障。
Copyright ? 2001-2025 湖北荊楚網絡科技股份有限公司 All Rights Reserved
互聯網新聞信息許可證 42120170001 -
增值電信業務經營許可證 鄂B2-20231273 -
廣播電視節目制作經營許可證(鄂)字第000號
信息網絡傳播視聽節目許可證 1706144 -
互聯網出版許可證 (鄂)字3號 -
營業執照
鄂ICP備 13000573號-1 鄂公網安備 42010602000206號
版權為 荊楚網 www.cnhubei.com 所有 未經同意不得復制或鏡像
